臺中港務分公司加速離岸風電推動 三十七、三十八號碼頭將加入風場行列

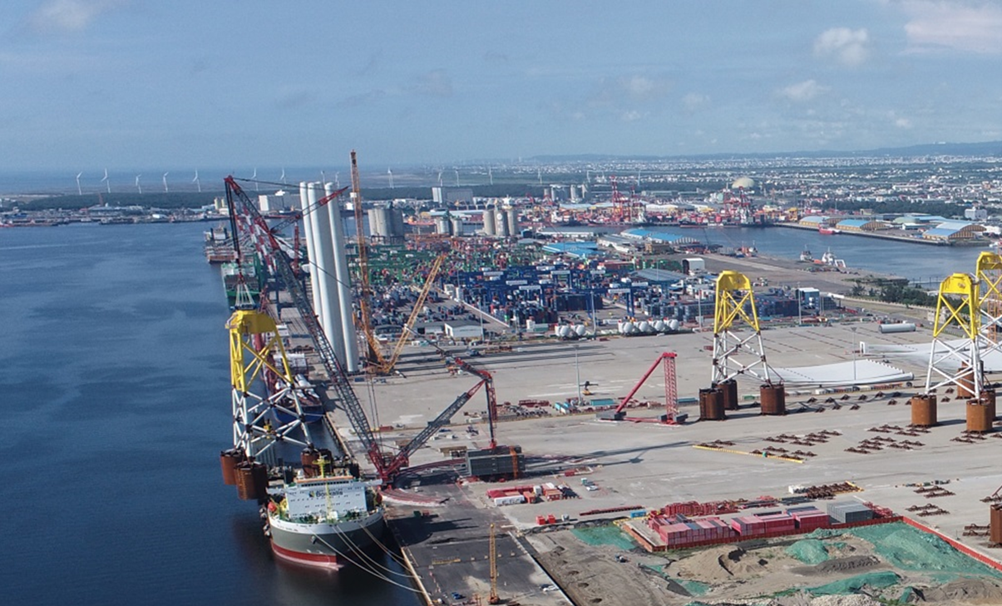

臺中港三十七號碼頭現況。(記者孫義方攝)

〔記者孫義方台中報導〕臺灣港務公司配合風場併網及區塊開發之離岸風電政策需求,斥資三十五億元興建臺中港三十七、三十八號兩座重件碼頭,預計於一一五年三月完工。藉由提供優質離岸風電港口基礎設施,提升臺灣離岸風場建置量能,加速第二階段開發時程,並規劃於一五年五月供離岸風電第三階段區塊開發使用。

臺中港務分公司工程處說,臺灣港務公司配合國家推動離岸風力發電政策,自一0八年起已提供#2、#5A、#5B、#36、#106、#107碼頭供離岸風機預組裝及風電國產化專區之製造商使用,目前已完成海洋、台電一期、海能、大彰化第一階段、彰芳西島、中能、允能等風場建置。

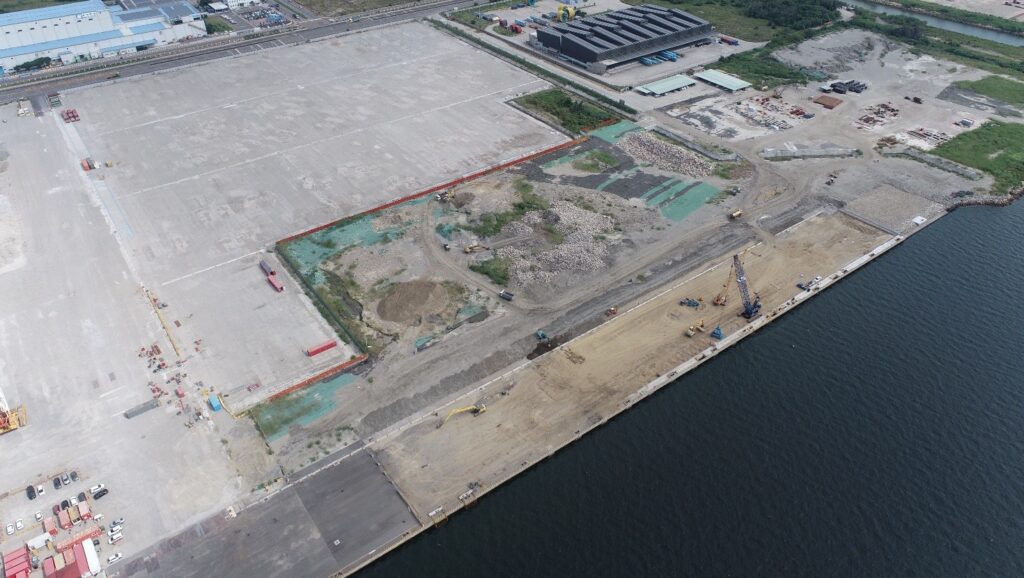

臺中港三十八號碼頭施工現況。(記者孫義方攝)

臺中港務分公司工程處表示,依據經濟部公布之離岸風電第三階段區塊開發政策,預計一一五年後,每年將有一點五GW開發容量,以單一風場上限堵五百MW推估,每年將建置三座風場。經盤點港埠基礎量能,「臺中港三十七、三十八號碼頭」完工後,臺中港將提供三大預組裝基地,包含#5A、#5B、#36、#37、#38及#107碼頭,可同時提供三座風場使用。

以聚落區域化方式,減少大型風機零組件衝擊港區陸路運輸,配合辦理中之「南填方區圍堤造地(五十公頃)」,使每一預組裝碼頭均搭配大於三十公頃之後線土地儲放風機組件,符合產業每一風場開發需四百m碼頭搭配三十公頃土地之需求,並搭配臺中港「國產化專區」發揮整體產業發展之綜效,藉由離岸風電造就新興產業發展,提升人才培養,提供長期穩定之離岸風力設置市場需求量,促使本土化風電產業永續發展。
